Uvedení do provozu největší GIS 110 kV v ČR pro ORLEN Unipetrol RPA

V roce 2019 zákazník ukončil tříleté výběrové řízení na dodavatele významné investiční akce s cílem rekonstruovat stávající, na sebe navazující zapouzdřené rozváděče 110 kV. Projektu předcházel dlouhý proces, při kterém si ORLEN Unipetrol RPA mapoval vhodnou technologii dostupnou na trhu a vyhodnocoval technické možnosti a celkový přínos vybíraného řešení. Společnost Hitachi Energy v České republice měla od počátku snahu dodávat novou technologii rozváděče GIS 110kV (gas-insulated switchgear) a navrhnout systém nového chránění a řízení.



Po dokončení bude zapouzdřený rozváděč 110 kV reprezentovat jeden z největších zapouzdřených rozvaděčů této napěťové úrovně v České republice. Využité technologie celkově zvýší spolehlivost a bezpečnost provozu klíčového napájecího bodu pro celý areál ORLEN Unipetrol RPA.

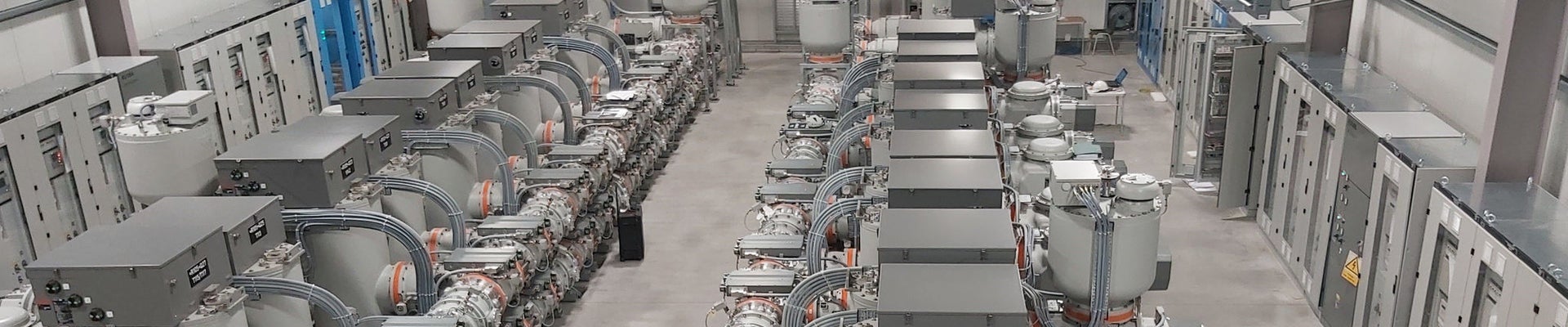

Z technického pohledu se jedná o náhradu rozvodny R101/102, nejstarší zapouzdřené rozvodny Delle Alsthom v ČR z roku 1974 a rozvodny R103/104, zapouzdřené rozvodny Merlin Gerin z roku 1994. Novou, plynem izolovanou rozvodnu R105/106 se dvěma systémy přípojnic tvoří 27 polí – čtyři přívodní pole, dvě podélné a dvě příčné spojky, dvě pole měření a 15 vývodů na transformátory 110 / 6 a 10,5 kV. Rozvodna je součástí velké transformátorové oblasti 110 kV Vernéřov – Výškov – Chotějovice – Babylon a tvoří rozpadové místo ovládané tzv. přetokovými ochranami.



Systém ovládání a chránění zapouzdřeného rozváděče k příslušnému poli je integrován do jedné skříně, což se společnosti osvědčilo jako velmi kompaktní řešení i v rámci realizace několika předchozích dodávek. Ovládací skříně a skříně chránění byly vyrobeny, nakonfigurovány a funkčně odzkoušeny v trutnovské jednotce. Vzhledem k nepříznivé covidové situaci v čase výroby technologie nebylo možné uskutečnit přejímací zkoušky (FAT) za účasti zákazníka, ale bylo nutné využít řešení vzdálených FAT.



Velkou výzvou projektu bylo dodržení napjatého časového harmonogramu. V březnu 2021 ukončil generální zhotovitel akce INELSEV výstavbu nové haly a byly zahájeny dodávky a montáž technologie. Po ukončení funkčních zkoušek byla nová rozvodna R105/106 začátkem srpna 2021 uvedena pod napětí a po propojení se stávajícími rozvodnami uvedena do trvalého provozu. V tuto chvíli probíhá postupné přepojování jednotlivých vývodů ze starých rozvoden, s potřebnými úpravami chránění, ovládání a monitoringu transformátorů. Vše bez významného omezení provozu ORLEN Unipetrol RPA. Dokončení akce je plánováno na březen 2022.
